国投钦州电厂三期4×660MW工程项目建设加速推进

发布时间: 2022/12/22浏览次数: 15073

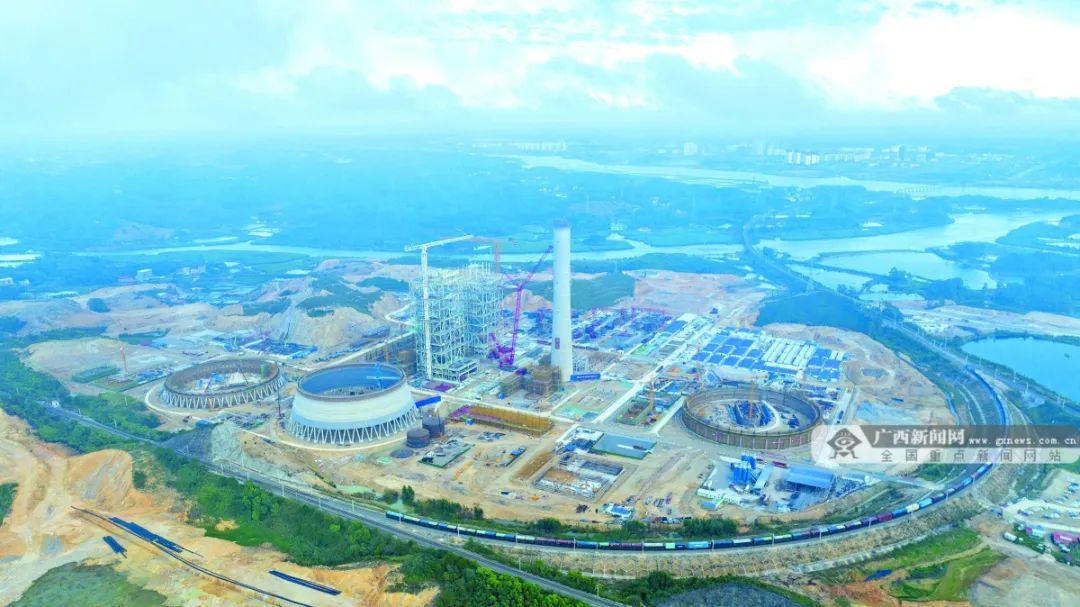

进入12月,国投钦州电厂三期项目加速推进。该项目建成投产后,将有效填补未来广西电力缺口,对于推动钦州港片区产业协同发展和地方经济社会发展具有重要意义。图为国投钦州电厂三期项目建设现场俯瞰。




国投钦州电厂三期项目是中国(广西)自贸试验区钦州港片区(以下称钦州港片区)在继国投电厂一、二期工程后进一步改善广西电源布局、提升电力供应能力、保障电力热力供给的具体实践。


目前,国投钦州电厂已成为广西最大的火力发电厂和电力热力供应方。该电厂一、二期项目已全部竣工,分别于2007年和2016年并网发电。三期项目总投资110亿元,建设4台660兆瓦燃煤机组,年设计发电量约132亿千瓦时,新增蒸汽量约2400吨/小时,年产值可达60亿元。




据悉,截至11月底,该项目累计完成投资14.04亿元,占总投资的13%,项目计划于明年12月30日实现1号机投产,2024年2月28日实现2号机投产,3、4号机组明年年中开工。
